25/02/2019 05:54Chuyển kết luận thanh tra dự án TISCO sang Ủy ban Kiểm tra Trung ương xem xét, xử lý
Thanh tra Chính phủ vừa có kết luận thanh tra về Dự án đầu tư mở rộng sản xuất giai đoạn II của Công ty cổ phần Gang thép Thái Nguyên (dự án TISCO) xác định việc triển khai thực hiện có nhiều sai phạm, làm tăng tổng mức đầu tư ban đầu, gây thất thoát vốn của Nhà nước.

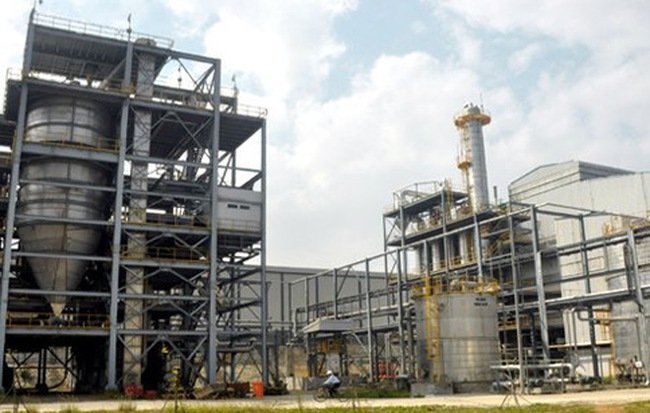

Dự án đầu tư mở rộng sản xuất giai đoạn II của Công ty cổ phần Gang thép Thái Nguyên có tổng mức đầu tư ban đầu hơn 3.800 tỷ đồng, khởi công năm 2007, nhưng do nhiều nguyên nhân đã dẫn đến bị chậm tiến độ, "đội vốn" lên hơn 8.100 tỷ đồng. Từ năm 2013, dự án phải "đắp chiếu", trở thành đống sắt vụn nằm phơi nắng, phơi mưa.
Dự án giai đoạn II của TISCO được triển khai với mục tiêu đầu tư dây chuyền công nghệ sản xuất luyện kim (bao gồm khai thác, chế biến quặng sắt), nhằm đạt năng lực sản xuất 500 nghìn tấn phôi thép/năm.
Dự án gồm hai gói thầu chính: mỏ sắt Tiến Bộ (đã hoàn thành đưa vào sản xuất tháng 5-2014 với giá trị hơn 224 tỷ đồng) và xây dựng dây chuyền công nghệ luyện kim khu vực Lưu Xá. Thông qua đấu thầu quốc tế, Công ty Tập đoàn xây lắp luyện kim Trung Quốc (MCC) trúng thầu.
Năm 2007, TISCO và MCC ký hợp đồng tổng thầu tư vấn thiết kế, cung cấp thiết bị, xây dựng và lắp đặt (EPC) với giá hơn 160 triệu USD, được xác định là "trọn gói không thay đổi trong suốt quá trình thực hiện 30 tháng đã bao gồm các loại thuế, chi phí cần thiết để thực hiện hợp đồng".
Ngay sau khi ký, MCC đã được tạm ứng hơn 35 triệu USD, với lý do giá vật tư tăng cao, 18 tháng sau, MCC chưa triển khai gì nhưng TISCO không có bất cứ động thái nào như áp dụng điều khoản phạt hợp đồng, không báo cáo cấp thẩm quyền xem xét để hủy đấu thầu, không thu hồi tiền tạm ứng, không phát hành thư đòi tiền bảo lãnh thực hiện hợp đồng,...
Tổng thầu MCC đề nghị tăng thêm giá trị gói thầu EPC hơn 134 triệu USD, chủ yếu tăng phần C (xây lắp). Nhằm gỡ khó khăn, TISCO kiến nghị các cấp có thẩm quyền cho phép tách phần C khỏi hợp đồng EPC, giao cho nhà thầu trong nước thực hiện.
Tổng công ty Xây dựng công nghiệp Việt Nam (Vinainco) được chọn làm nhà thầu thực hiện phần C với giá tạm tính 43 triệu USD (khoảng hơn 760 tỷ đồng), tuy nhiên sau khi được giao, Vinainco lại ký tiếp 40 hợp đồng, giao khoán cho 29 nhà thầu khác với giá 505 tỷ đồng. Nhiều hạng mục thực hiện chậm hoặc không thi công được do gặp khó khăn khi lắp đặt thiết bị công nghệ mà MCC thiết kế, chế tạo.
Cuối năm 2012, nhà thầu Trung Quốc rút hết công nhân và máy móc về nước, đem theo hơn 90% số tiền mà TISCO đã thanh toán phần thiết bị, gói thầu bị ngừng trệ. Ðiều này cho thấy, hợp đồng EPC ký với MCC không chặt chẽ, không quy định cụ thể tiến độ thực hiện.
Những sai phạm của TISCO có dấu hiệu cố ý làm trái các quy định của pháp luật, buông lỏng quản lý, gây thất thoát vốn đầu tư. Ngoài TISCO, trách nhiệm thuộc về Tổng công ty Thép Việt Nam (VNSTEEL) là đại diện chủ sở hữu vốn tại TISCO do buông lỏng kiểm tra, giám sát dự án, để TISCO và MCC ký thêm 10 phụ lục điều chỉnh nhiều nội dung quan trọng của hợp đồng EPC không đúng quy định, gây bất lợi cho TISCO.
Sau nhiều năm, giá cả vật tư ngày càng leo thang, đến năm 2012, TISCO và VNSTEEL có văn bản gửi Bộ Công thương và Chính phủ xin phê duyệt điều chỉnh tổng mức đầu tư dự án lên hơn 8.100 tỷ đồng (tăng hơn 4.200 tỷ đồng), kế hoạch hoàn thành vào năm 2014.
Thời điểm đó, Văn phòng Chính phủ đề nghị một số bộ, ngành cho ý kiến, phần lớn đều phản đối, cho rằng việc điều chỉnh tăng tổng mức đầu tư cho dự án là thiếu cơ sở.
Sau đó, Văn phòng Chính phủ ban hành Văn bản số 3136/VPCP-KTN ngày 22-4-2013 thông báo ý kiến của Phó Thủ tướng, nêu rõ "Hội đồng quản trị VNSTEEL quyết định và chịu trách nhiệm việc điều chỉnh tổng mức đầu tư dự án theo quy định hiện hành, bảo đảm hiệu quả.
Nếu vượt hạn mức, giao Thống đốc Ngân hàng Nhà nước Việt Nam và Bộ trưởng Tài chính trình Thủ tướng Chính phủ xem xét quyết định…" dẫn đến TISCO cho rằng, tổng mức đầu tư điều chỉnh đã được Thủ tướng chấp thuận; Hội đồng quản trị TISCO ký quyết định điều chỉnh tổng mức đầu tư dự án lên 8.100 tỷ đồng là không có cơ sở.
Từ năm 2013 đến nay, dự án này vẫn "án binh bất động". Theo thời gian, dự án trở thành gánh nặng khiến cho VNSTEEL và TISCO lao đao trong nhiều năm. Trong thông báo kết luận thanh tra vừa được Thanh tra Chính phủ ban hành, xác định Bộ Công thương có sai phạm khi đề xuất tăng gấp hơn hai lần tổng mức đầu tư dự án nhưng lại không yêu cầu TISCO, VNSTEEL lập thiết kế cơ sở để thẩm định theo quy định; thiếu kiểm tra, giám sát trong việc thẩm định báo cáo đầu tư trình Thủ tướng Chính phủ khi chưa bảo đảm các điều kiện để triển khai dự án như nguồn vốn, nguồn nguyên liệu, cơ sở xác định TMÐT; chấp thuận chọn nhà thầu phụ không đúng quy định, thẩm quyền.
Tính đến thời điểm thanh tra vào đầu năm 2017, TISCO đã thanh toán cho dự án hơn 4.400 tỷ đồng, trong đó chi phí thiết bị hơn 2.100 tỷ đồng, chi phí xây dựng gần 1.000 tỷ đồng. Tổng dư nợ gốc, lãi vay ngân hàng phải trả của dự án gần 3.900 tỷ đồng, riêng tiền lãi đã tương đương với tổng mức đầu tư ban đầu của dự án.
Ðiều đáng nói, mỗi tháng "đống sắt gỉ" ấy vẫn ngốn một khoản lãi vay hơn 40 tỷ đồng và các khoản chi phí khác chưa lường hết được.
Thanh tra Chính phủ đã kiến nghị Thủ tướng giao Bộ Công thương chỉ đạo VNSTEEL và TISCO thu hồi của MCC hơn 11,6 triệu USD tiền thuế nộp thay; hơn 4.700 tỷ đồng chi phí xếp dỡ, bảo quản thiết bị; gần 710 nghìn USD phí quản lý phần C.
Ngoài ra, thu hồi hơn 3.000 tỷ đồng và gần 440 nghìn USD tiền chi cho các tổ chức, cá nhân sai quy định, hơn 3.200 tỷ đồng các khoản chi sai quy định,…
Trước sai phạm tại dự án TISCO, Thanh tra Chính phủ đã chuyển Kết luận thanh tra đến Ủy ban Kiểm tra Trung ương để xem xét, xử lý theo thẩm quyền đối với cán bộ, đảng viên thuộc diện Bộ Chính trị, Ban Bí thư quản lý có liên quan khuyết điểm, sai phạm tại dự án. Ðồng thời, kiến nghị Thủ tướng Chính phủ chỉ đạo Bộ Công an khẩn trương điều tra những vi phạm có dấu hiệu hình sự.
Nhận là taxi điện tử, Grab xin quy chế riêngGrab tự nhận taxi điện tử có nhiều điểm tương đồng với taxi truyền thống nhưng đề xuất được miễn một số quy định đối với loại hình taxi. |
Bên trong khách sạn Melia Hà Nội nơi từng đón quan chức cấp cao quốc tếKhách sạn Melia Hà Nội là một trong những khách sạn 5 sao đắt giá nhất tại Hà Nội bởi vị trí đẹp và chất lượng dịch vụ cao. Melia Hà Nội đã vinh dự đón tiếp nhiều quan chức cấp cao quốc tế hay những ngôi sao điện ảnh hàng đầu thế giới. |
Bamboo Airways chính thức khai trương 4 đường bay từ Vinh, giá vé ưu đãi từ 149.000 đồngNgày 23/2, hãng hàng không Bamboo Airways đã chính thức khai trương 4 đường bay mới từ Cảng hàng không quốc tế Vinh (Nghệ An) tới TP Hồ Chí Minh, Hà Nội, Buôn Ma Thuột và Đà Lạt. |
